Rénovation de bureaux et locaux commerciaux : 3 niveaux de travaux pour cadrer le budget

Anaïs Leclercq-Delaunay 8 min de lecture
Travaux de rénovation de bureaux et locaux commerciaux : plan de chantier

Les travaux de rénovation de bureaux et de locaux commerciaux vont bien au-delà d’un changement de peinture ou de revêtement de sol. Ils doivent répondre aux usages des équipes et des clients, préserver la continuité de l’activité, intégrer les contraintes techniques du bâtiment et respecter les obligations réglementaires. Un projet bien préparé modernise l’image de l’entreprise tout en limitant les dépenses imprévues et les retards.

Choisir le bon niveau de rénovation avant de chiffrer

La première étape consiste à distinguer le rafraîchissement, la rénovation intermédiaire et la restructuration complète. Cette classification évite de comparer des devis qui ne portent pas sur le même périmètre. Une visite technique permet de vérifier l’état des réseaux, de l’isolation, de la ventilation, des sols et des équipements existants.

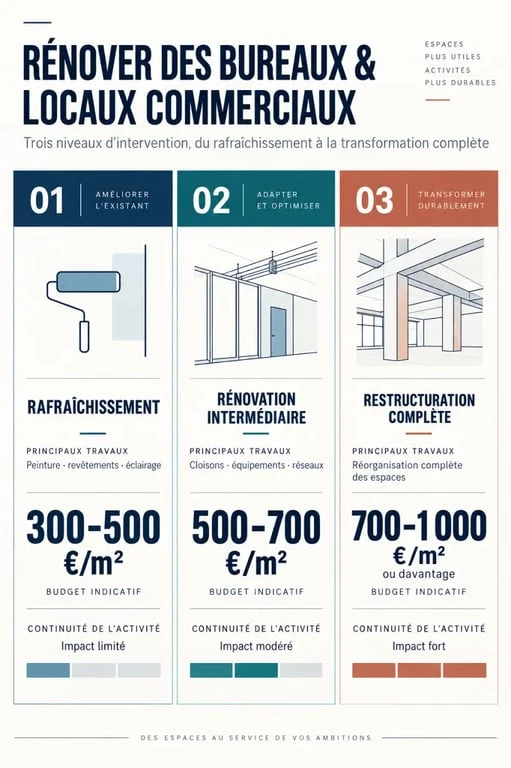

Infographie sur les travaux de rénovation de bureaux et de locaux commerciaux selon le niveau de chantier et le budget au mètre carré
Infographie sur les travaux de rénovation de bureaux et de locaux commerciaux selon le niveau de chantier et le budget au mètre carré
Niveau de travaux Interventions habituelles Budget indicatif Impact sur l’activité
Rafraîchissement Peinture, revêtements de sols, éclairage, mobilier, petites reprises 300 à 500 €/m² Limité, souvent réalisable par zones ou en dehors des horaires d’ouverture
Rénovation intermédiaire Cloisons, électricité, plomberie, réseaux informatiques, acoustique, agencement 500 à 700 €/m² Organisation temporaire des postes ou fermeture partielle à prévoir
Restructuration complète Redistribution des volumes, lots techniques, isolation, climatisation, mise aux normes et finitions 700 à 1 000 €/m² ou davantage Interruption complète ou phasage rigoureux du site

Ces fourchettes donnent un ordre de grandeur, mais elles ne remplacent pas un chiffrage détaillé. La surface, l’état de vétusté, la localisation, le niveau de finition et l’accessibilité du chantier peuvent faire varier fortement le prix. À Paris, un aménagement de bureaux peut atteindre environ 1 161 €/m², avec un surcoût potentiel de 20 à 30 % par rapport à la province. Les espaces très haut de gamme peuvent dépasser 2 300 €/m².

Transformer les usages en un aménagement réellement utile

Un local professionnel efficace commence par une analyse précise des flux. Dans un commerce, le parcours du client doit rendre l’offre lisible, faciliter l’accueil et préserver les zones de stockage. Dans des bureaux, l’aménagement doit permettre de travailler au calme, d’échanger, de préserver la confidentialité et d’accueillir les visiteurs sans multiplier les mètres carrés peu utilisés.

Prioriser les lots qui changent le confort au quotidien

Le cloisonnement vitré laisse entrer la lumière tout en créant des espaces de réunion. Les traitements acoustiques limitent la fatigue dans un open space, tandis qu’un éclairage bien réparti réduit les zones d’ombre et valorise une vitrine. Les réseaux électriques et informatiques doivent être dimensionnés selon les équipements en place et les évolutions prévues. La climatisation, la ventilation et l’isolation participent aussi au confort thermique et à la qualité de l’air.

Un espace professionnel repose sur plusieurs niveaux : la circulation visible, les usages des occupants et les réseaux dissimulés dans les plafonds, les doublages ou les planchers. Concevoir uniquement la partie décorative conduit souvent à déplacer des prises trop tard, à subir des nuisances sonores ou à manquer de réserves pour de futurs postes. Prévoir dès l’esquisse les chemins de câbles, les trappes de maintenance, les besoins de recharge et les séparations acoustiques rend l’aménagement plus durable et plus facile à faire évoluer.

Adapter le projet à l’identité de l’entreprise

La rénovation doit traduire le positionnement de l’entreprise sans réduire la fonctionnalité des lieux. Une boutique privilégiera la visibilité de la façade, la qualité de l’accueil et la fluidité du parcours. Un cabinet médical accordera une attention particulière à la confidentialité, à l’hygiène et à la salle d’attente. Dans des bureaux, des espaces calmes, des salles partagées et un mobilier ergonomique peuvent soutenir l’attractivité employeur. Le mobilier peut représenter jusqu’à 2 000 € par poste de travail ergonomique : il doit donc être intégré au budget dès la conception.

Construire un budget de rénovation sans mauvaises surprises

Un budget fiable distingue le bâti, les lots techniques, les finitions, le mobilier et les frais de pilotage. Les réseaux électriques, la plomberie, le CVC, les données et la sécurité peuvent représenter plus de 30 % de l’enveloppe globale. Les négliger au profit d’une estimation limitée à la peinture et aux sols crée un écart important entre le devis initial et le coût réel.

  • Diagnostic de l’existant : vérification des installations, des contraintes structurelles et, selon le bâtiment, des diagnostics nécessaires.
  • Conception et études : plans, choix des matériaux, chiffrage par lot et prescriptions acoustiques ou énergétiques.
  • Travaux : dépose, cloisons, électricité, plomberie, revêtements, menuiseries, équipements et finitions.
  • Éléments souvent oubliés : déménagement temporaire, stockage, nettoyage de fin de chantier, signalétique, enseigne, informatique et remise en service.
  • Réserve : prévoir 10 à 20 % de budget supplémentaire pour les imprévus, notamment dans un local ancien.

Demander plusieurs devis est utile si chaque entreprise travaille sur le même cahier des charges. Celui-ci doit préciser les surfaces, les marques ou gammes de matériaux, les prestations incluses, les délais, les conditions de paiement et le traitement des déchets. Un prix global sans découpage par lot rend les arbitrages difficiles. Il est souvent préférable de différer une finition décorative plutôt que de réduire une intervention nécessaire sur l’électricité, la ventilation ou la sécurité.

Vérifier les autorisations, l’ERP et les responsabilités

Les travaux intérieurs simples ne nécessitent pas systématiquement une autorisation d’urbanisme. En revanche, une modification de façade, une vitrine, une enseigne, une extension, un changement de destination ou des travaux sur les parties communes peuvent imposer des démarches particulières. Le service urbanisme de la commune doit être consulté avant tout engagement.

Les règles particulières des locaux accueillant du public

Un établissement recevant du public doit respecter des exigences d’accessibilité et de sécurité incendie adaptées à sa catégorie et à la nature des travaux. Les circulations, les sanitaires, les issues, l’éclairage de sécurité, les extincteurs, les plans d’évacuation et les matériaux employés doivent être étudiés avec soin. Une autorisation de construire, d’aménager ou de modifier un ERP peut être requise.

Selon le dossier, les délais d’instruction peuvent atteindre environ quatre mois pour une autorisation d’aménager un ERP. Un permis de construire peut nécessiter environ cinq mois. Ces délais doivent être intégrés au planning d’ouverture ou de reprise de l’activité, car ils peuvent décaler le démarrage du chantier.

Bail commercial, copropriété : qui finance quoi ?

La répartition des travaux dépend du bail, de la nature des interventions et de la vétusté constatée. Les gros travaux liés au bâti ou à la vétusté relèvent généralement du bailleur. L’embellissement, l’agencement propre à l’activité ou certaines mises en conformité peuvent incomber au locataire selon les clauses contractuelles.

L’accord écrit du bailleur est prudent avant toute modification importante, notamment pour le gros œuvre, les réseaux ou la façade. En copropriété, l’autorisation du syndic ou de l’assemblée générale peut également être nécessaire lorsque les travaux touchent les parties communes.

Piloter le chantier sans désorganiser l’entreprise

Le pilotage commence avant le premier coup de marteau. Le cahier des charges doit préciser les usages, les contraintes horaires, les zones à maintenir ouvertes, les accès de livraison, les exigences de sécurité et la date de remise en exploitation. Dans un commerce ou des bureaux occupés, le phasage est souvent déterminant : réaliser les travaux bruyants en dehors des horaires d’activité, déplacer temporairement une équipe ou fermer successivement certaines zones limite la perte d’exploitation.

  1. Faire réaliser une visite technique et formaliser le besoin.
  2. Valider les plans, le budget cible et les autorisations nécessaires.
  3. Consulter des entreprises assurées et comparer des offres homogènes.
  4. Établir un planning avec des jalons, des interlocuteurs et des mesures de continuité d’activité.
  5. Suivre régulièrement l’avancement, les modifications et les dépenses engagées.
  6. Procéder à la réception, consigner les réserves et vérifier leur levée.

Une entreprise générale, un maître d’œuvre ou un architecte d’intérieur peut coordonner les différents artisans et devenir l’interlocuteur unique du projet. Avant de signer, vérifiez les assurances, les références sur des locaux comparables, le contenu exact des prestations et les garanties applicables. Cette coordination représente un coût, mais elle réduit les risques d’interfaces mal gérées entre les corps de métier et facilite la réception des travaux.

Pour obtenir une estimation exploitable, préparez la surface, des photos, les plans disponibles, le statut d’occupation du local, le niveau de finition souhaité et la date cible. Un professionnel pourra ainsi établir un devis cohérent, repérer les autorisations à anticiper et construire un planning compatible avec votre activité.
